Накануне Петропавловскую ТЭЦ-2 АО «СЕВКАЗЭНЕРГО» посетил министр энергетики РК Алмасадам Саткалиев, который проверил ход ремонтной кампании к отопительному сезону.
Традиционно основной объем ремонтов на генерирующем оборудовании приходится на межотопительный период, когда станция не несет тепловую нагрузку. Сейчас главная задача — провести технологические работы, а также обеспечить своевременную поставку материалов и запчастей.

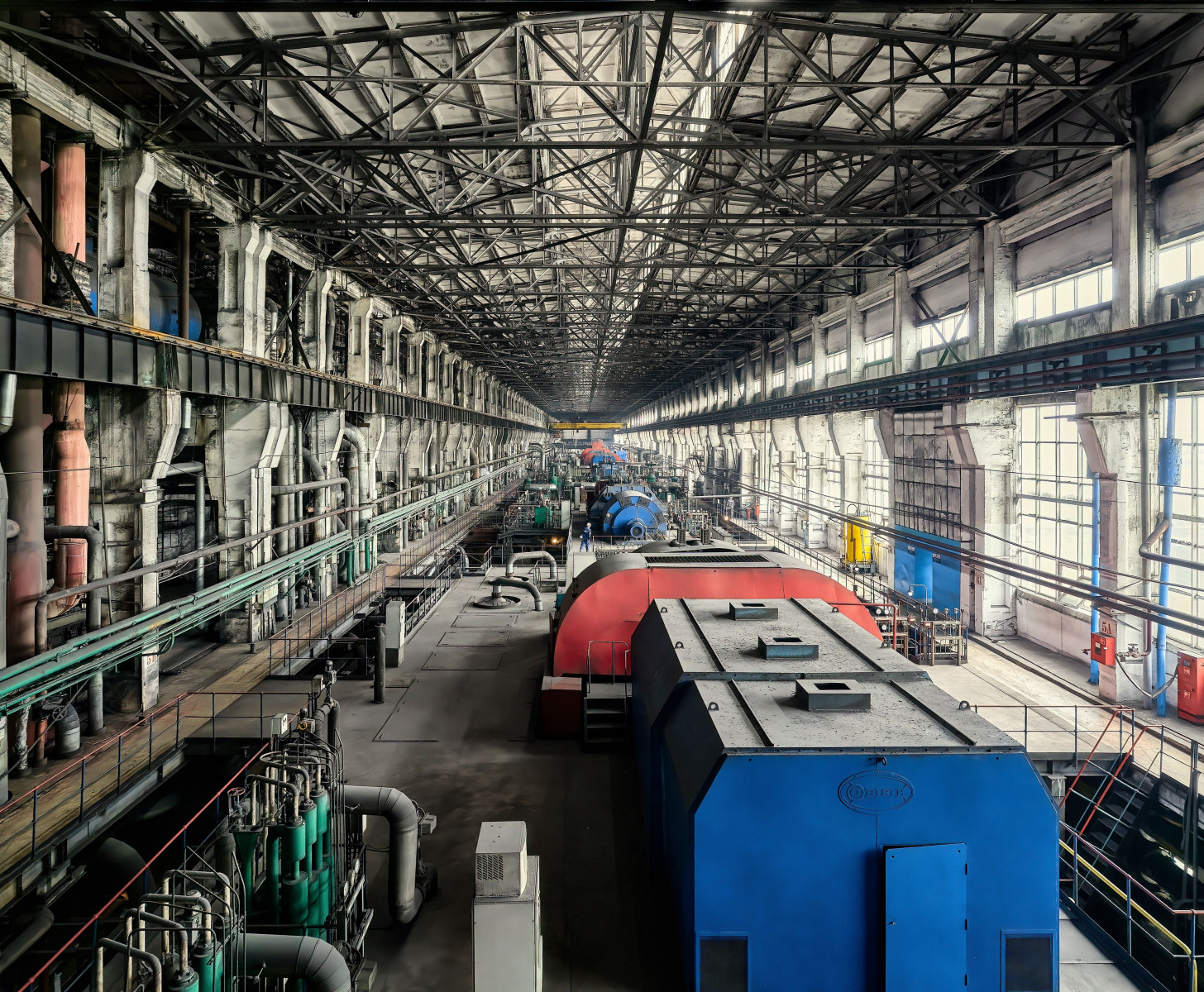

Производственным графиком на ТЭЦ-2 в этом году предусмотрен капитальный ремонт пяти котлоагрегатов и одного турбогенератора. Компанией запланировано провести работы на котлоагрегатах № 1,3,9,10 и 11. При этом котел № 3 уже функционирует и до конца июля будет запущен 9-й котлоагрегат. Чтобы котел на ТЭЦ успешно справлялся со своей задачей, нужно своевременно менять поверхности нагрева – эта работа проводится на котлоагрегате № 11, ее завершат в конце сентября. Ремонты котельного, турбинного и вспомогательного оборудования позволяют восстановить их исправность, продлить ресурс службы, а также привести технико-экономические показатели к проектным значениям.
Во время своего визита на ТЭЦ-2 АО «СЕВКАЗЭНЕРГО» министр энергетики РК Алмасадам Саткалиев отметил, что в целом ремонтная кампания идет в соответствии с заявленным планом. Принципиально, чтобы станция была готова к новому отопительному сезону. Если темп проводимых компанией работ выдерживается, то существенных рисков по ТЭЦ-2 не будет. Кроме того, министр энергетики РК побывал на месте строительства новой дымовой трубы. В настоящее время возведение 180-метровой конструкции находится на стадии монтажа скользящей опалубки. Современный способ наращивания позволит ежедневно добавлять не менее 2-х метров к высоте трубы путем автоматического подъёма строительной площадки, при этом окончательно завершить строительство железобетонного ствола и монолитной футеровки планируется за 3 месяца текущего года.
«По дымовой трубе мы все запланированные на этот год работы закончим до конца сентября. В 2024 году приступаем к нанесению химической защиты на внутреннюю часть дымовой трубы, строительству разделительной стенки и монтажу перегородки № 1 со стороны котлоагрегата № 5. На новую трубу переключим 8 котлов из 12. Эту работу разделили на 3 блока, начнем в мае и завершим в конце июля. В результате отопительный сезон 2024-2025гг. планируем встретить с функционирующей новой дымовой трубой», - рассказал генеральный директор АО «СЕВКАЗЭНЕРГО» Олег Перфилов.
Особое внимание в ходе диалога было обращено на острую проблему: идёт большой отток высококвалифицированных специалистов из отрасли. Основная причина дефицита и текучести кадров — низкая заработная плата, при этом спрос на энергию только растёт. Единственный источник финансирования на сегодняшний день — это тарифы. Без их соразмерного повышения, говорят энергетики, сохранить специалистов просто невозможно. Министр энергетики РК отметил, что решать проблему необходимо на государственном уровне.
