Традиционно основной объем ремонтов на генерирующем оборудовании приходится на межотопительный период, когда ТЭЦ не несет тепловую нагрузку. Сейчас главная задача энергетиков — провести технологические работы по графику, а также обеспечить своевременную поставку материалов и запчастей. Об этом Генеральный директор АО «СЕВКАЗЭНЕРГО» Олег Перфилов проинформировал руководство области отметив, что запланированные мероприятия обеспечат стабильное прохождение станцией периода максимального несения нагрузок.

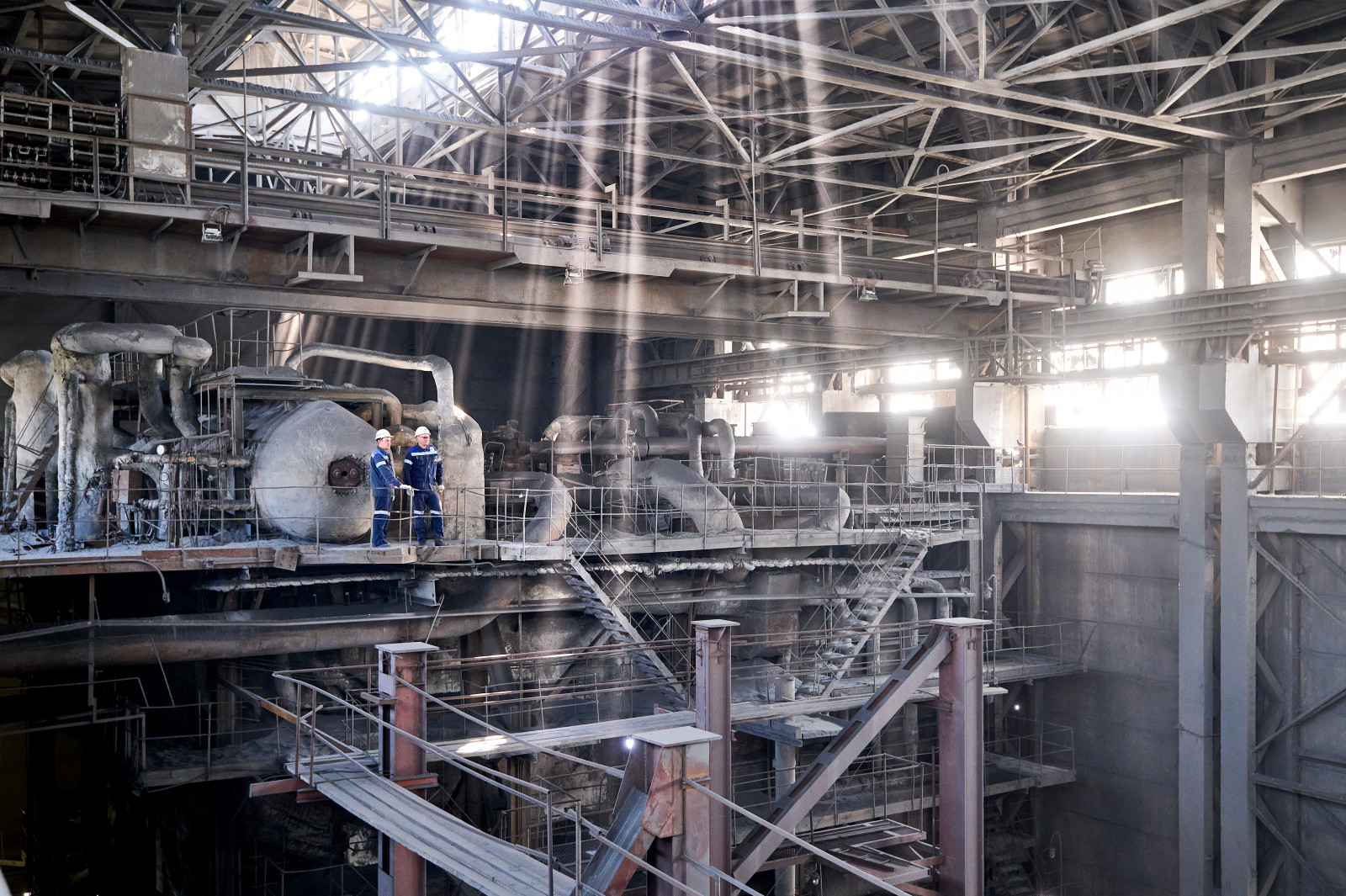

Графиком производства работ на ТЭЦ-2 в этом году предусмотрен капитальный ремонт пяти котлоагрегатов и одного турбогенератора, на стадии реконструкции находится котел № 2.

«По котлам запланированы на этот год 1, 3, 9, 10 и 11. Третий закончен уже ремонт. 9 и 11 находятся в плановом ремонте. Пока срок окончания работ 30 июня. Третья дымовая труба на обследовании. Внутренний ремонт завершили, сейчас наружная покраска идёт. Прошедший отопительный сезон станция работала стабильно без температурных нарушений. Нет сомнений, что следующий отопительный сезон пройдем в штатном режиме», - заверил генеральный директор АО «СЕВКАЗЭНЕРГО» Олег Перфилов.

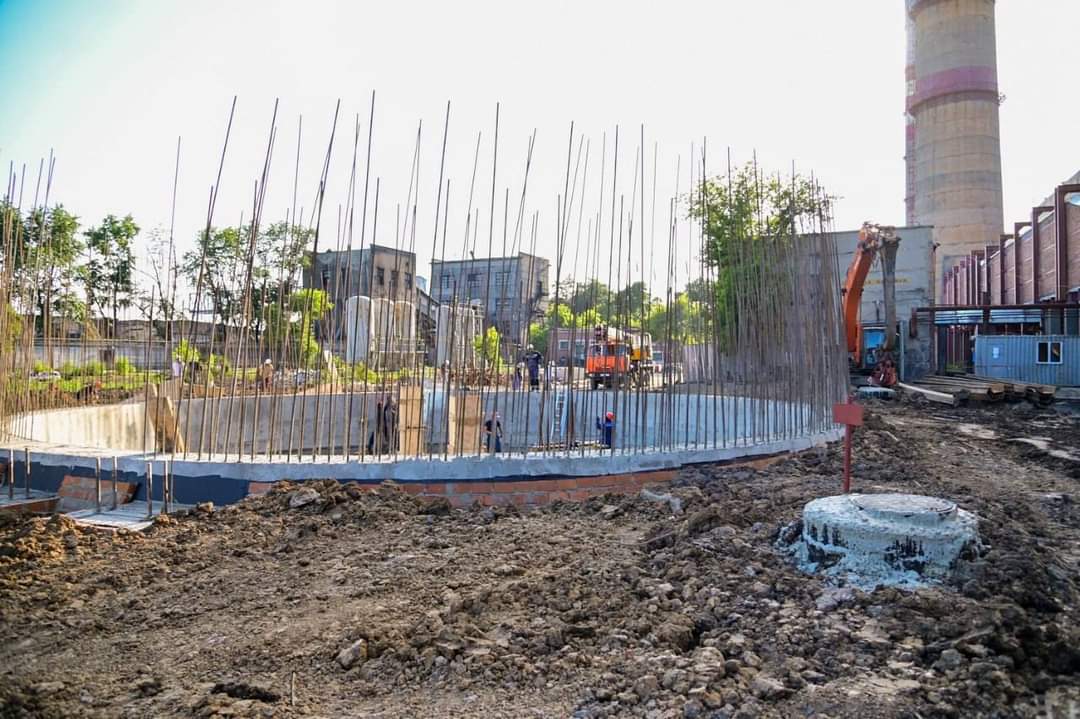

Отдельно нужно сказать о том, что на стадии реализации находится крупный проект -  строительство новой дымовой трубы с проектной высотой 180 метров. На сегодняшний день подрядная организация ТОО «Строй центр Арсенал» подготовила фундамент, далее ТОО «КазтеплоСПЕЦСТРОЙ» начнет монтаж скользящей опалубки и возведение ствола дымовой трубы.

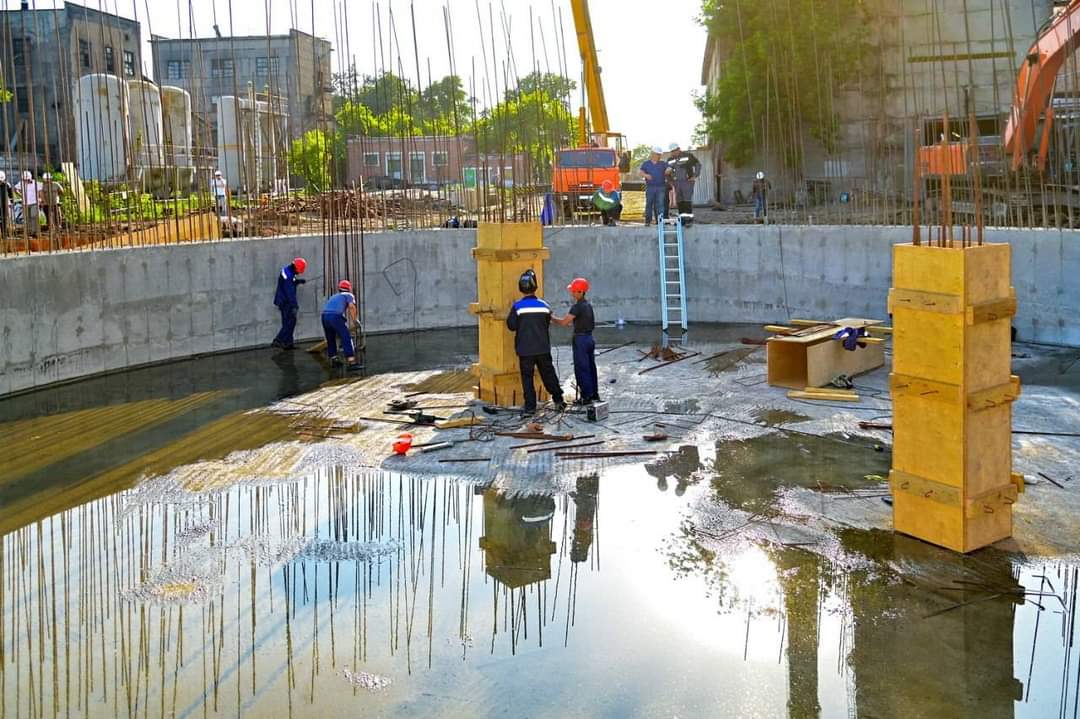

«Завершили монтаж фундамента. Приступила к работе устькаменогорская организация, которая будет заниматься возведением железобетонного ствола. Ориентировочный срок – 86 календарных дней. Работы идут круглосуточно, без остановки, методом скользящей опалубки. Все этапы соответствуют графику. В жаркие дни темпы немного снизили, чтобы не подвергать опасности здоровье людей, занимающихся строительством трубы», - отметил генеральный директор АО «СЕВКАЗЭНЕРГО» Олег Перфилов.

Запуск в работу дымовой трубы № 1 запланирован на лето 2024 года, при этом начатые ремонты на основном оборудовании завершатся до наступления отопительного сезона.
