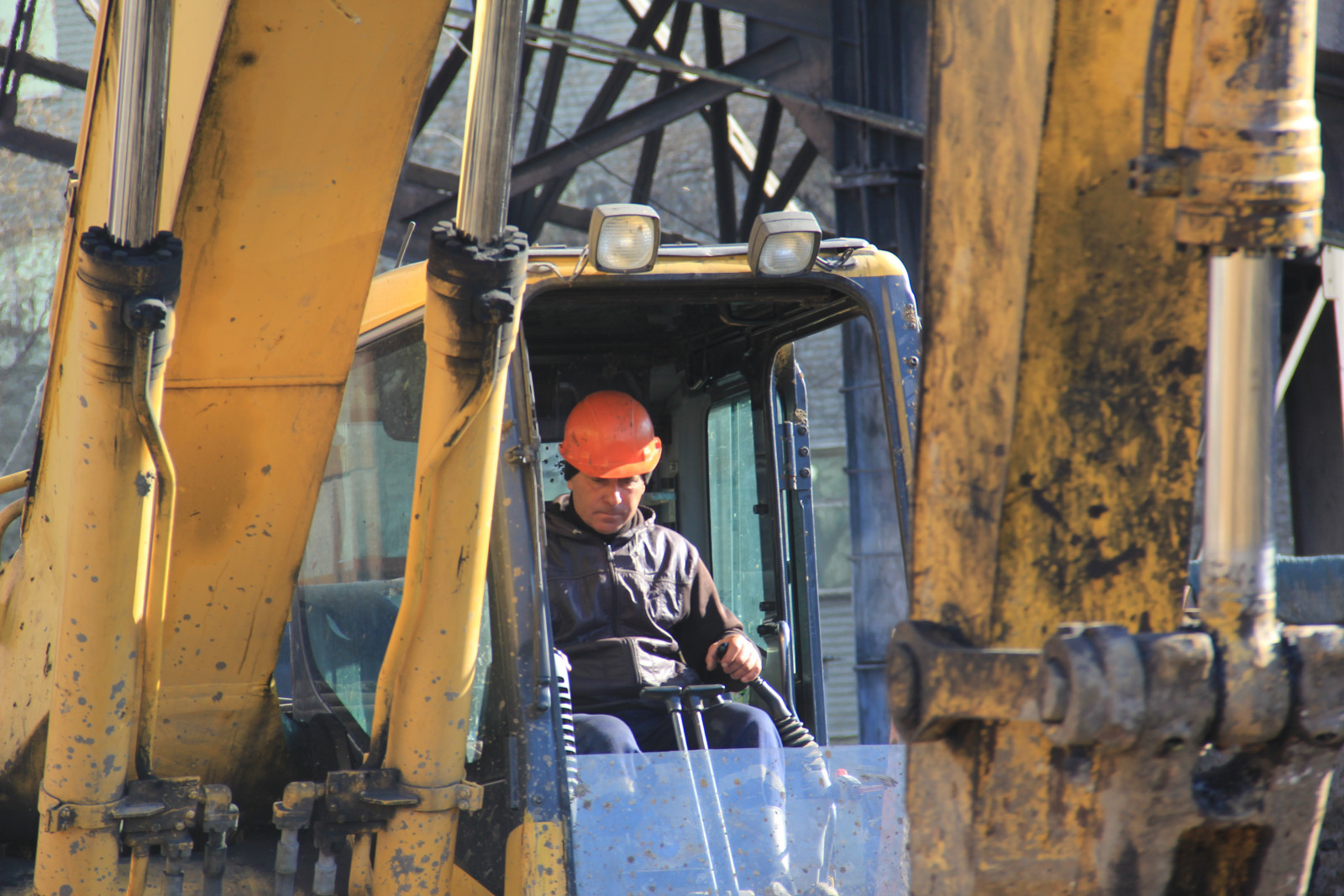

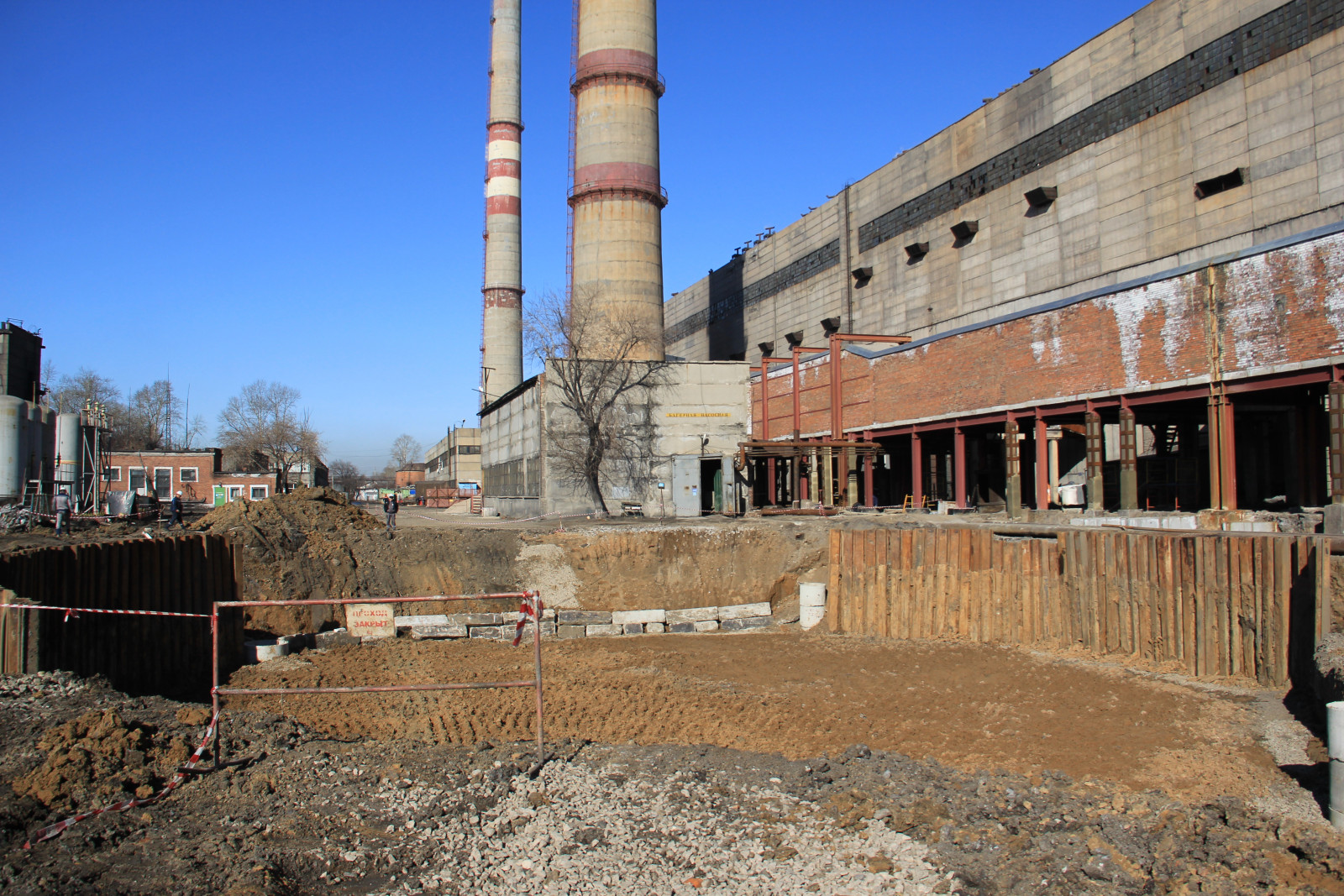

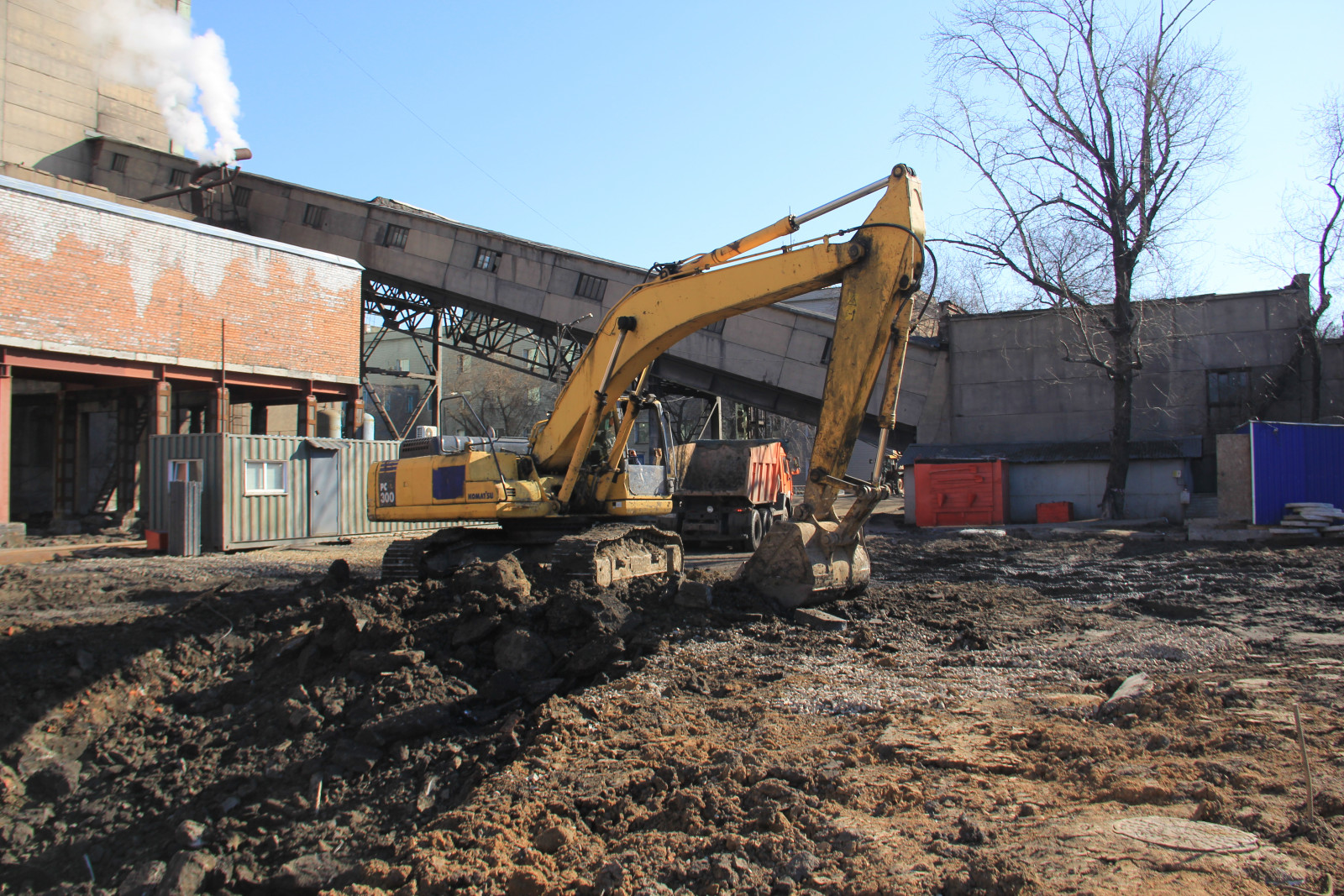

Подрядной организацией уже перенесены инженерные коммуникации из зоны строительства, смонтирована дренажная система и вырыт котлован для фундамента. Объем извлеченного грунта составляет 4 500 м3. Следующий этап - подготовка основания и монтаж арматурного каркаса фундамента. К заливке основания под железобетонный ствол дымовой трубы специалисты приступят уже в мае.
Согласно проекту, новая дымовая труба будет высотой 180 метров, а диаметр ее на нулевой отметке составит 20,52 метра. Для работ привлечена подрядная организация ТОО «Строй центр Арсенал» из города Петропавловска. Ей предстоит залить фундамент до 31 мая, а уже с 1 июня ТОО «КазтеплоСПЕЦСТРОЙ» начнет монтаж скользящей опалубки и возведение новой дымовой трубы. В 2023 году планируется полностью возвести железобетонный ствол, а включение дымовой трубы N1 в работу запланировано на лето 2024 года.
