На Петропавловской ТЭЦ-2 активными темпами завершают основные мероприятия по подготовке к осенне-зимнему периоду. О проделанной работе энергетики отчитались в ходе пресс-тура, организованного 23 августа 2023 года АО «СЕВКАЗЭНЕРГО» совместно с РГУ «Департамент Комитета по регулированию естественных монополий Министерства национальной экономики Республики Казахстан по Северо-Казахстанской области».
Как отметил Генеральный директор АО «СЕВКАЗЭНЕРГО» Анатолий Казановский, в настоящее время теплоэлектроцентраль к отопительному сезону готова на 70,8%.

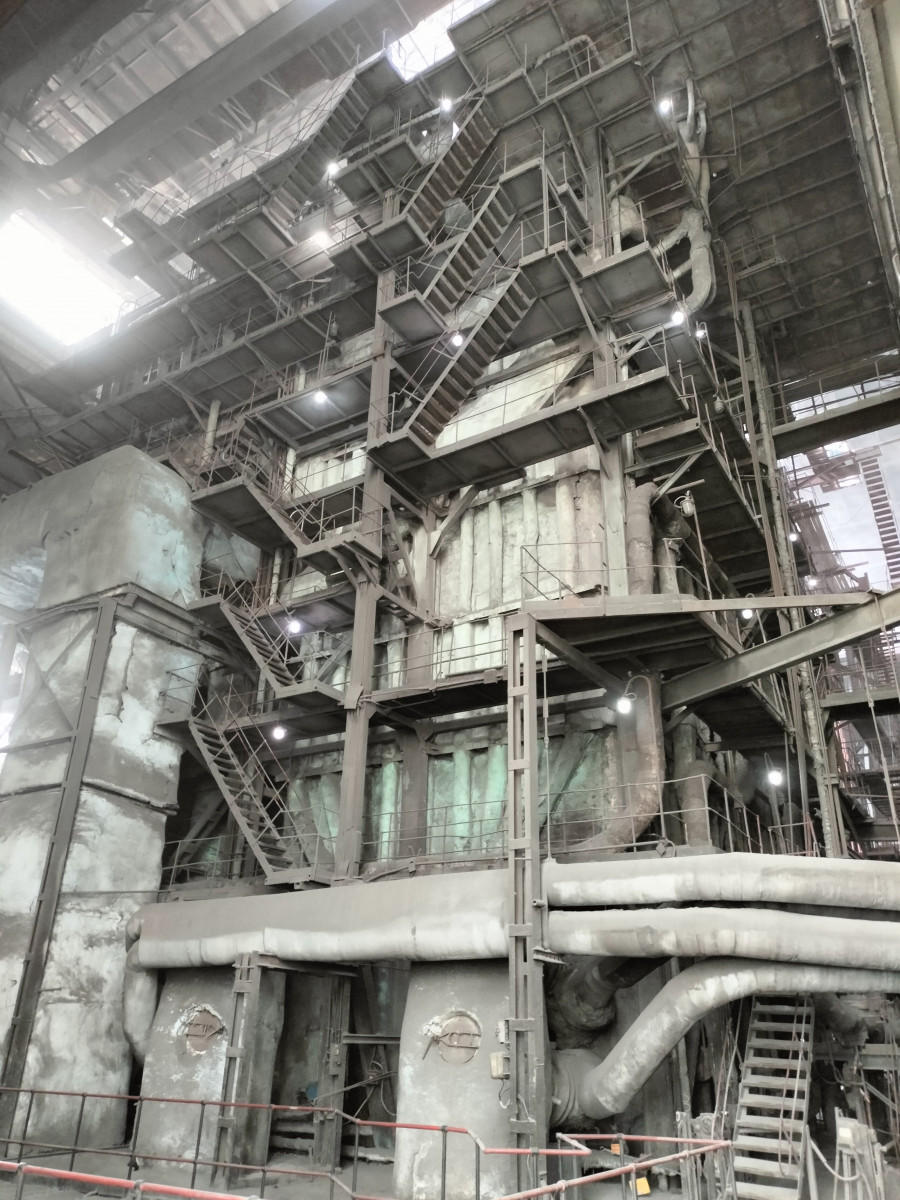

На шести котлоагрегатах ПТЭЦ-2 - №3,5,6,7,8,11 все работы завершены. При этом, капитальный ремонт котлоагрегата № 11 проводили в рамках утвержденной инвестиционной программы. Решение включить его в программу было принято, исходя из результатов диагностики оборудования. Паровая нагрузка котла составляет 220 тонн пара в час, наработка барабана составила 316 076 часов при парковом ресурсе – 300 000 часов. Для снижения рисков аварийности и увеличения КПД на агрегате поменяли поверхности нагрева, провели замену и ремонт запорно-регулирующей и предохранительной арматуры. Более, чем на 80% завершен ремонт котлоагрегата № 9. Здесь на финальном этапе исполнения контроль и замена гибов необогреваемой зоны, ремонт пылегазовоздухопроводов, обмуровки, изоляции и химзащиты.

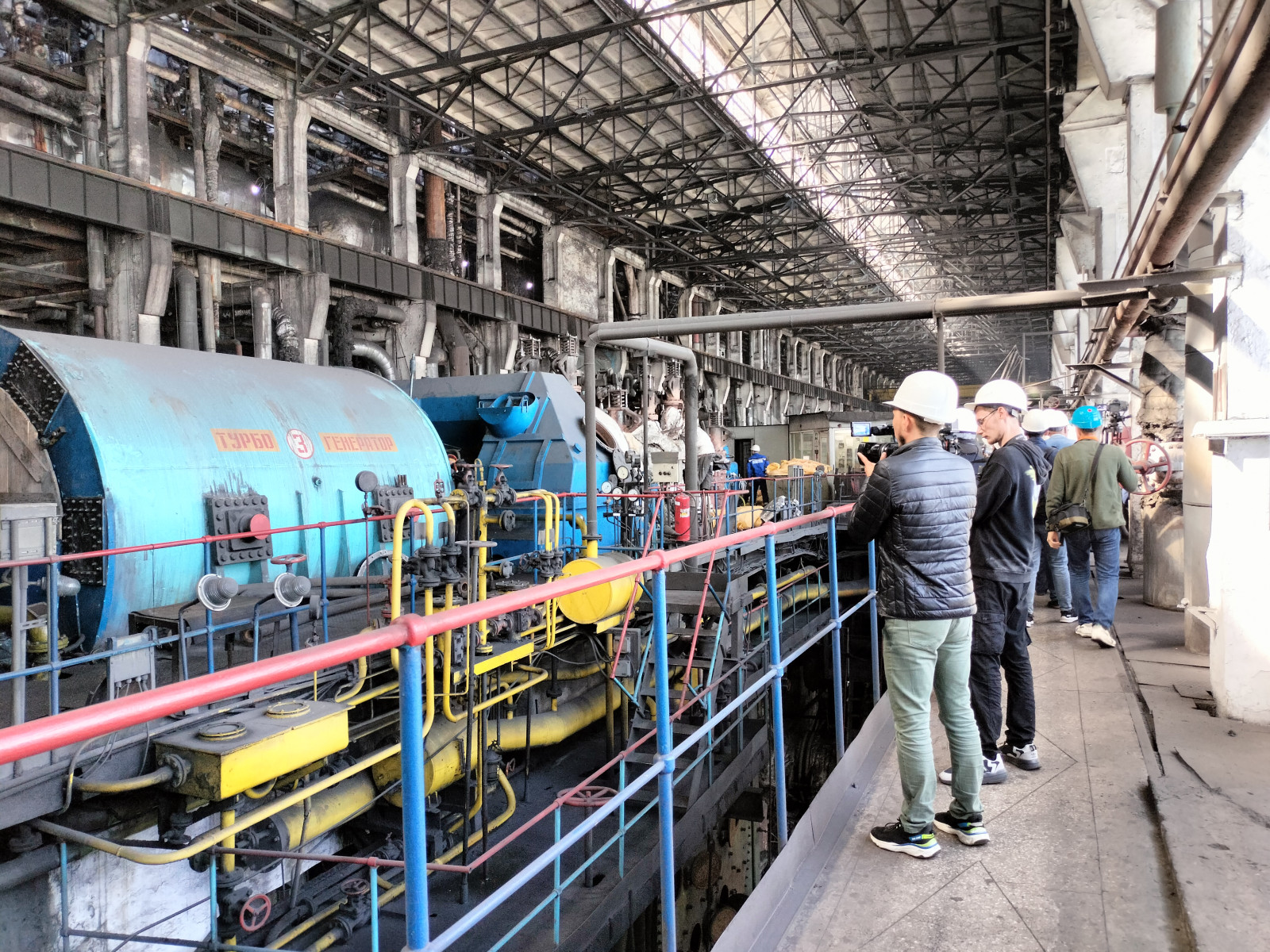

По состоянию на конец августа полностью выполнены работы на пяти турбогенераторах № 2,4,5,6,7. Объем работ у всех идентичный: отремонтировали генераторы, насосы, системы регулирования и парораспределения, регенерации. До конца сентября к полностью готовому оборудованию добавится агрегат № 3 – мероприятия по нему выполнены на 70%.

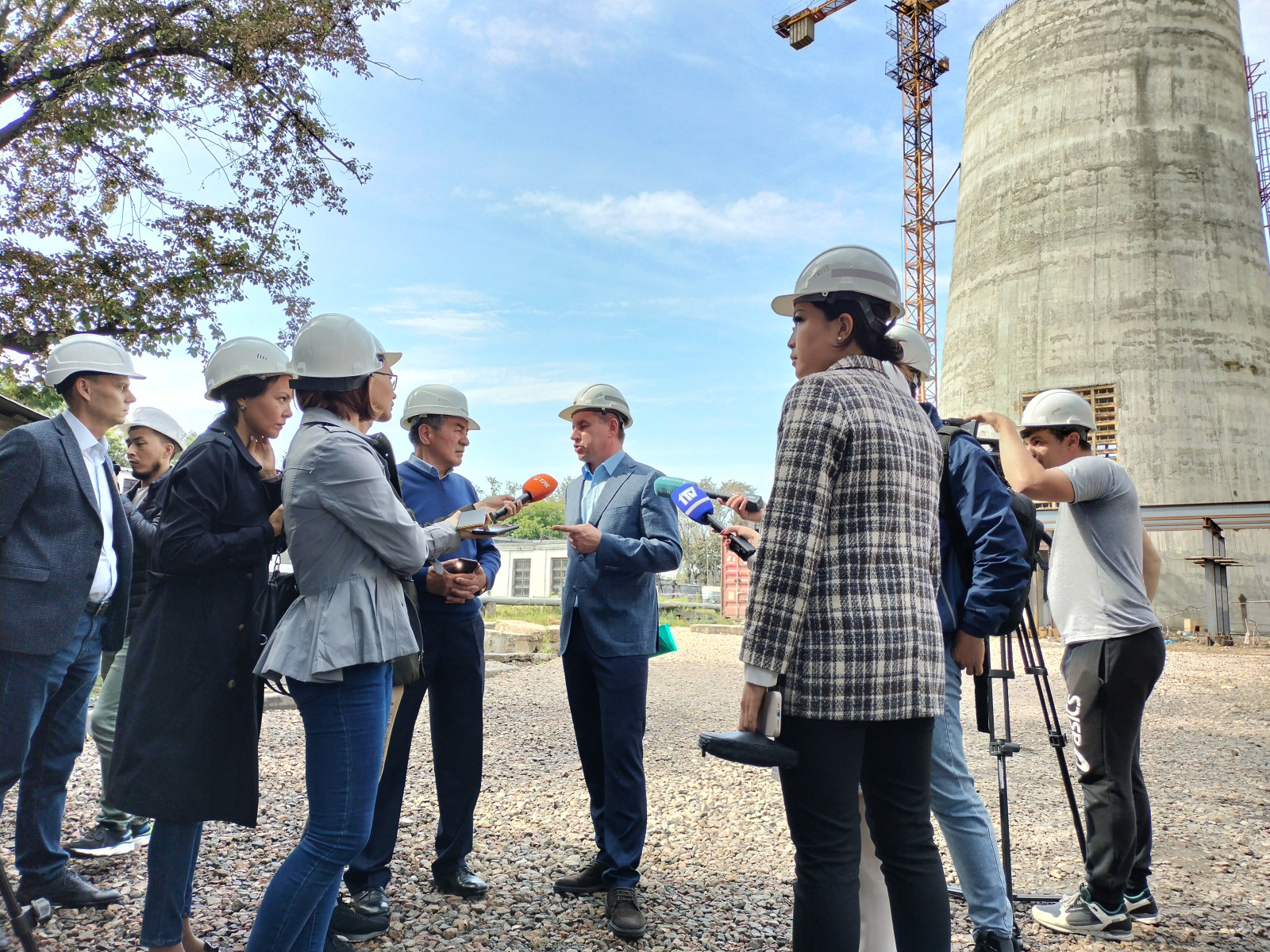

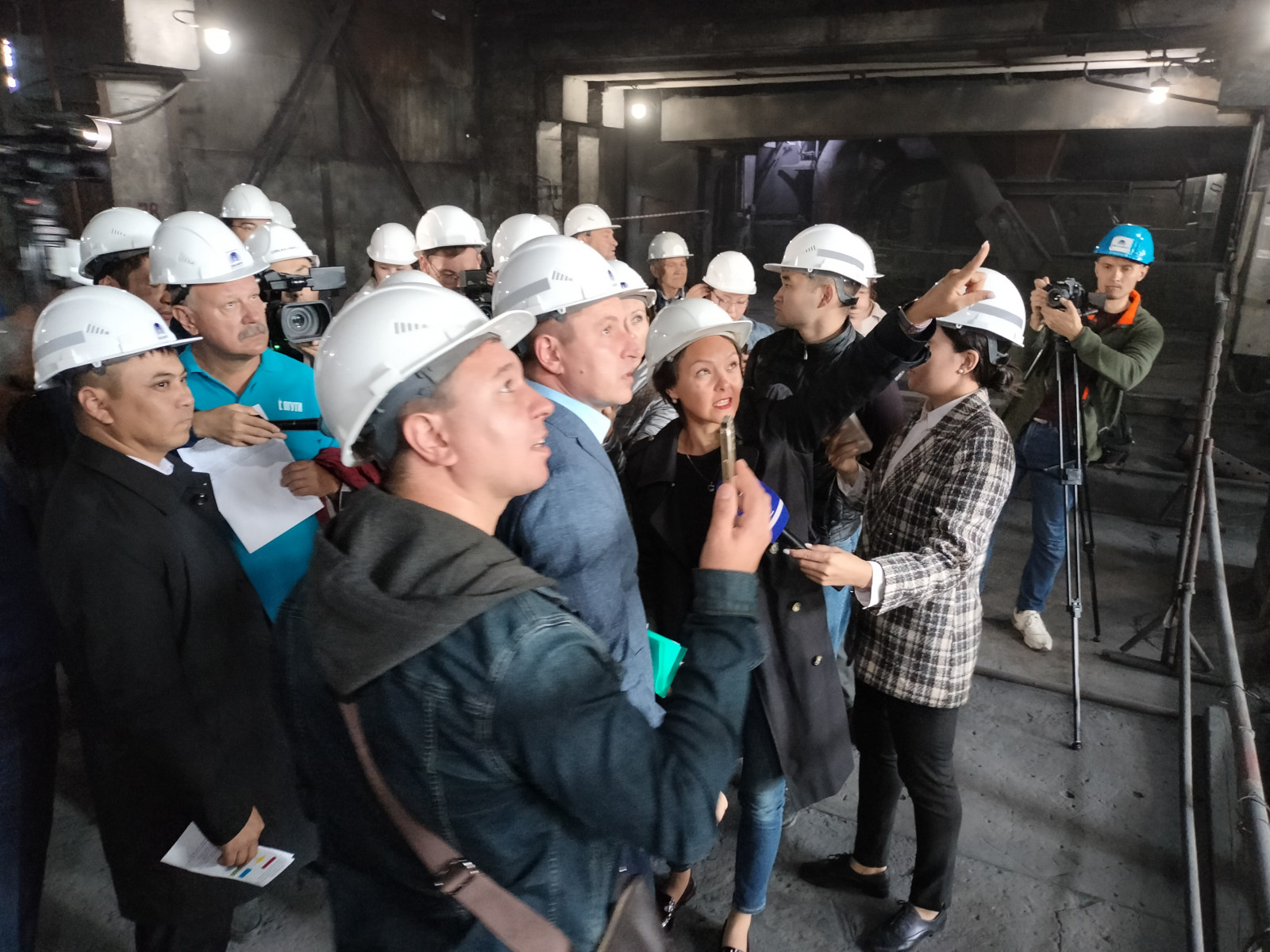

На сегодняшний день Петропавловская ТЭЦ-2 функционирует с двумя дымовыми трубами. В рамках подготовки к осенне-зимнему периоду специалисты провели ряд работ на дымовой трубе № 2: в первую очередь обследовали внутреннее состояние ствола и герметичность футеровочного слоя из огнеупорного кирпича, параллельно установили новый чугунный колпак. Подобные работы выполнили на третьей дымовой трубе. Дополнительно ремонтники провели грунтовку поверхности трубы и окрашивание в сигнальные цвета. На сегодняшний день обе дымовые трубы функционируют без нарушений и готовы к несению нагрузок.
В целом, по прохождению отопительного сезона рисков нет, все оборудование с учетом резерва будет подготовлено в полном объеме.
