На стадии завершения строительство высоковольтной линии электропередачи напряжением 110 кВ, которая улучшит электроснабжение сразу двух районов – Мамлютского и Жамбылского.
Проект «Новомихайловка-Литейная» - крупнейший для АО «Северо-Казахстанская РЭК» стал возможен благодаря инвестиционной программе. На его реализацию компания потратит почти 900 млн тенге.
Новая линия электропередачи должна стать кольцующей между подстанциями «Сибирь», «Новомихайловка» и «Литейная». Крупное строительство улучшит бизнес-потенциал северного региона за счет дополнительных энергомощностей, которые необходимы крупным районным сельхозформированиям. Не сомневаться в надежности электроснабжения могут и бытовые потребители, а это порядка 20 сел. Стоит отметить, что в направлении сетей АО «СК РЭК» также находятся 4 тяговые подстанции ЮЖД. Для железнодорожников эта линия как страховка: в случае непредвиденной ситуации электричество можно будет получить по временной схеме.
Строительство ЛЭП в труднодоступных местах — дело дорогое и не быстрое, особенно, когда стоит задача протянуть более 50 километров провода и установить 300 опор. Проекты подобного масштаба в области последний раз реализовывали лет 30 назад. Сегодняшние энергостроители и материалы используют другие. Опоры для линии только из бетона и металла, не из дерева, как раньше, а значит устойчивы к лесным пожарам и неблагоприятным погодным явлениям. Бетонные конструкции привозят целиком, а вот металлические собирают на месте.

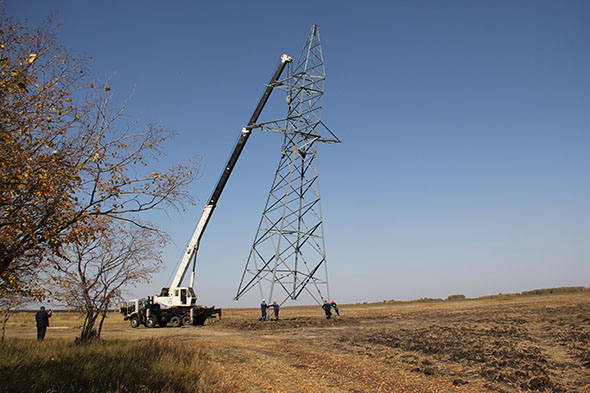

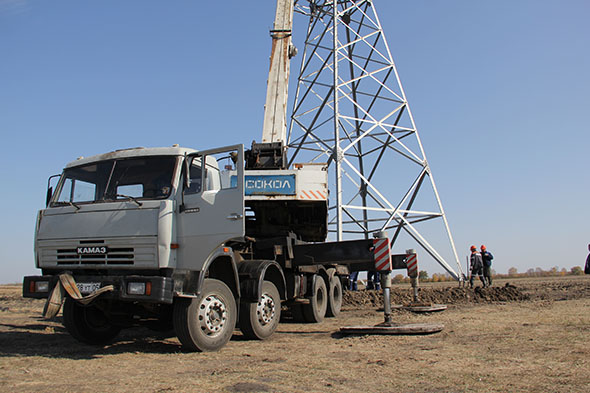

«Металлическая опора весит 7 тонн, ее высота 26 метров. Над установкой работают 4 монтажника и подъемный кран. Задача техники зацепить за верхнюю часть собранную опору и приподнять над заранее подготовленным фундаментом. Предварительно вкопали крепления для опоры на глубину 3-х метров. Работа ведется в соответствии с техническим проектом. В среднем подъем одной опоры идет пару часов», - поясняет Виталий Фесько, главный инженер АО «Северо-Казахстанская РЭК».
Технически реализовывают проект опытные подрядчики ТОО «АСБ Электромонтаж». Бригада из 15 человек разбита на подгруппы и у каждой свои задачи. Сначала выполняются земляные работы, параллельно собираются анкерные опоры из металла. Их устанавливают на поворотах и ближе к подстанциям – эти участки нуждаются в усилении, по всей линии достаточно бетонных конструкций. Потом ведется раскатка провода, ревизия натяжения. Отдельная группа ставит на каждую опору виброгасители, которые защищают линию от надлома во время колебаний. Помимо строительства ЛЭП проект включает также замену вакуумных выключателей 110 кВ на ключевых подстанциях.
На сегодняшний день выполнили 70% от общего объема работ. Первые 25 километров линии от подстанции «Новомихайловка» до «Леденёво» смонтировали и испытали в начале 2021 года. В декабре 2022 года планируют завершить строительство и подать напряжение на ЛЭП.
«Первую часть линии смонтировали, и она уже под напряжением. Сейчас она отключена для завершения работ. До конца года ее доделаем. Еще надо установить 10 металлических опор. Бетонные опоры все установлены. До морозов важно закончить земляные работы, чтобы техника не замерзала, самому проводу холода не страшны», - отмечает Виталий Плаксин, заместитель директора ТОО «АСБ Электромонтаж». Эксплуатировать ЛЭП будут специалисты АО «Северо-Казахстанская РЭК», для которых самый важный критерий качества – безаварийная работа.
